Планирование потребности в производственных мощностях (CRP)

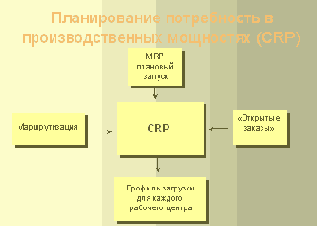

Процесс CRP включает вычисление временно-структуированной потребности в производственных мощностях для каждого рабочего центра, требуемой, чтобы произвести компоненты, сборки и готовые изделия, запланированные в плане материальных потребностей (MRP). Процесс подобен процессу MRP, за исключением того, что вместо BOM используется информация о маршрутизации для каждого изделия. Процесс CRP затрагивает только компоненты структуры изделия, обозначенные как производимые, и не имеет отношение к приобретаемым компонентам.
Процесс CRP вычисляет требуемую производительность, используя производительность рабочего центра, данные маршрутизации, и календарь рабочего центра, чтобы вычислить доступные производственные мощности. Потребность в производственных мощностях основана на запланированном производственном заказе, сгенерированном MPS, MRP и SIC. Процесс CRP также принимает во внимание производственные заказы, которые были переданы управлению цехом, но которые еще не были завершены.
В стандартных системах входными данными для планирования потребности в производственных мощностях служат данные "планового запуска" MRP - то есть сформированная потребность в производимых узлах и полуфабрикатах. Таким образом он может быть реализован только после расчета потребности в материалах.
Результатом работы является так называемый "профиль загрузки", который определяет потребные для выполнения плана мощности для каждого рабочего центра.
Если оказалось, что производительность недостаточна, чтобы удовлетворить требования MRP, то вследствие этого или MRP потребность должна быть изменена, или производительность должна быть увеличена. Может быть возможно изменить потребность, спрогнозированную MRP, начиная производство некоторой части продукции ранее чем было ранее запланировано, чтобы использовать резервную мощность в более раннем интервале времени. Также может быть возможно увеличить производительность за счет сверхурочного времени, добавляя дополнительные смены, заключая субподрядные договора, и т.д.
Терминология CRP
Если все доступные возможности увеличения производительности не достаточны, чтобы удовлетворить требования MRP, то может возникнуть потребность заново перепланировать MPS. В простейших бизнес-моделях MRP систем производительность рабочих центров обычно считается неограниченной и такие проблемы не возникают, однако, поскольку реальная производительность всегда ограничена, то современные MRP системы предоставляют возможность производить планирование в условиях ограниченных ресурсов.

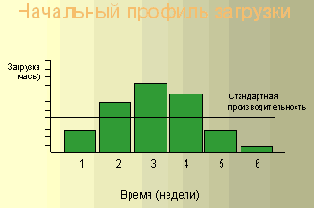

Ниже приведен пример "адаптации" загрузочного профиля к реальным производственным мощностям:
Так как очевидна перегрузка во 2-5 периодах, то необходимо принять меры к ее ликвидации. Стандартно применяются следующие варианты:
- распределение нагрузки на другие периоды, когда загрузка не достигает нормального уровня
- увеличить доступную мощность - например объявить сверхурочные работы
- передать работы на субконтракт
На врезке представлены стандартные рецепты, позволяющие добиться равномерной загрузки производственных мощностей в пределах норм загрузки.
Итак в MRP системе, функция CRP вычисляет производственные мощности, требуемые, чтобы произвести запланированный производственный заказ, сгенерированный MPS, MRP, SIC.
MPS и MRP используются, чтобы формировать плановый производственный заказ прежде, чем процесс CRP вычисляет требуемую производительность. Запланированный производственный заказ, сгенерированный этими функциями обеспечивает основные исходные данные для процесса CRP. Если компоненты назначены к SIC системе заказа, запланированный производственный заказ для пополнения складских запасов (полуфабрикатов собственного производства) должен также быть сгенерирован прежде, чем запустить CRP.Планирование производительности должно быть выполнено до того, как плановый производственный заказ, сгенерированный MPS, MRP, и SIC, может быть передан управлению цехом.
Другая важная функция CRP состоит в том, чтобы проанализировать финансовые последствия запланированного производства. В дополнение к вычислению требуемой производительности, процесс CRP также выполняет финансовый анализ отложенного приобретения и производственного заказа. Финансовый анализ в CRP использует информацию о закупках, сбыте, складских запасах, MPS, планировании потребности.
Финансовая информация, анализируемая процессом CRP включает доступные складские запасы , открытые заказы на закупку, открытые заказы на продажу, открытые производственные заказы, и запланированные (плановые) заказы. Финансовый анализ включает все запланированные движения (перемещения) складских запасов сбыта, MPS, планирования потребности, и плановые потребности, сгенерированные системой управления проектом .
